Avec près de 50 000 voyageurs par jour, le pôle-gare de Melun est l'un des principaux points de passage en Île-de-France. Aujourd'hui, face à l'augmentation continue du nombre de voyageurs et à des infrastructures qui nécessitent une modernisation, le réaménagement du pôle-gare est devenu nécessaire.
Les travaux

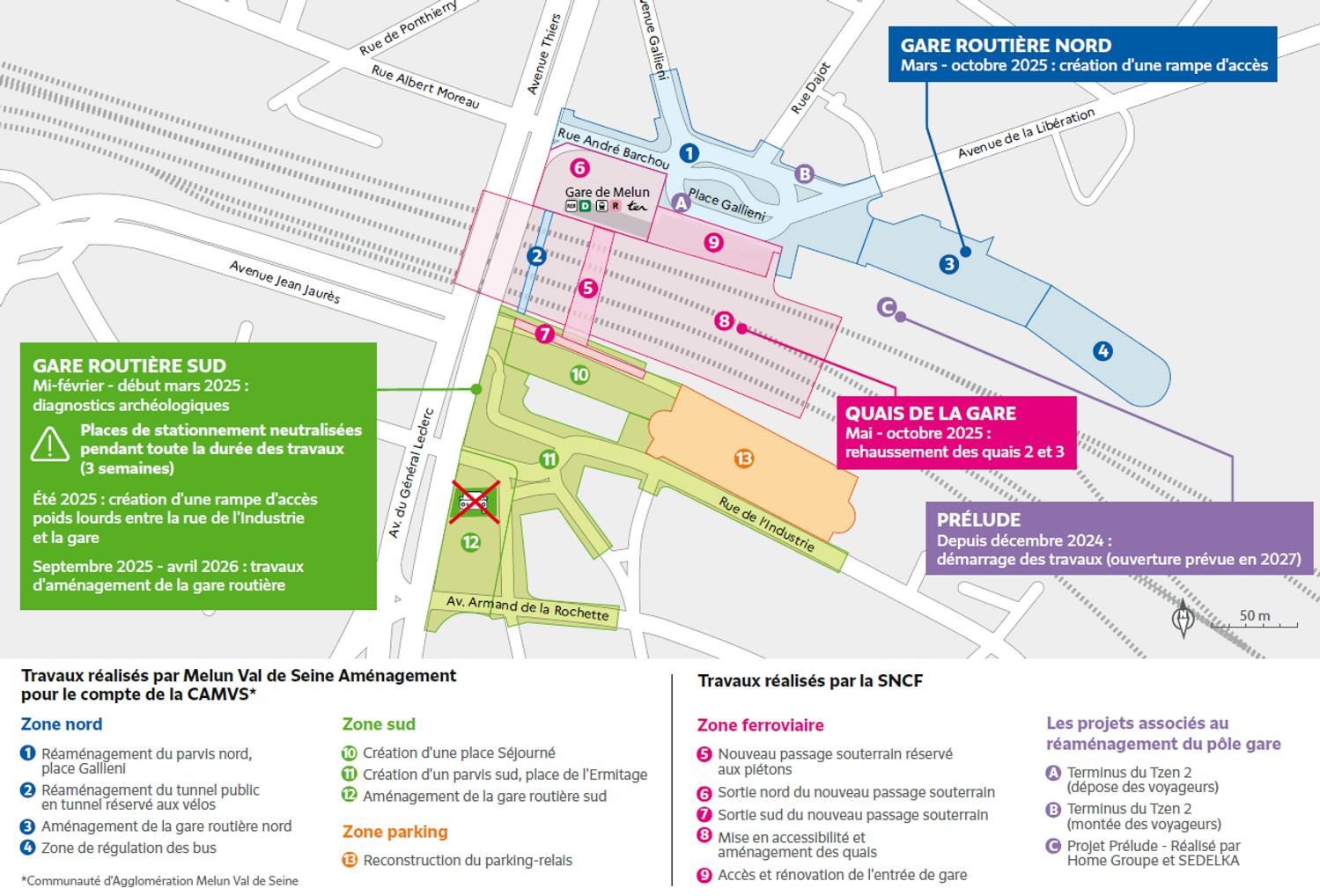

Les travaux s’organisent sur plusieurs zones, notamment le domaine ferroviaire, les espaces urbains, ainsi que des projets connexes. Pour minimiser l'impact sur les voyageurs et les riverains, ils sont réalisés de manière progressive.

Calendrier
- 2017Approbation du Dossier d'Objectifs et de Caractéristiques Principales (DOCP)
- 2018Concertation préalable
- 2018 - 2021Études préliminaires (Schéma de principe)
- 14 avril 2021Validation du Schéma de principe et du Dossier d'Enquête d'Utilité Publique par le Conseil d'administration d'Île-de-France Mobilités
- 2021 - 2023Études détaillées (Avant-projet)
- Début 2022Enquête publique
- 12 juillet 2022Déclaration de projet par le Conseil d'administration d'Île-de-France Mobilités
- 2022 - 2024Études travaux (Projet)
- 2023 -2024Travaux Préparatoires
- Aujourd'hui2024 - 2030Travaux d'infrastructures et mise en service progressive des aménagements du Pôle
- 2030Mise en service complète des aménagements du pôle
